Стоимость выполненных работ: 29 900 руб.
Стоимость материалов: 86 032 руб.
Срок выполнения работ: 3 дня.
Дата сдачи и запуска: 11.09.2017
 |
Сегодня наш фотоотчёт мы начнём с этой симпатичной кошки, которая так живописно прохаживается по уже готовому, хотя и не запущенному тёплому полу:)
Красавица, ведь правда? :)
|
 |
Нашим новым объектом является дом в Хомутово с действующим радиаторным отоплением, в котором необходимо:
а) сделать водяные тёплые полы в помещении 24 м2.
б) перебрать и довести до ума узел отопления на базе двух котлов.

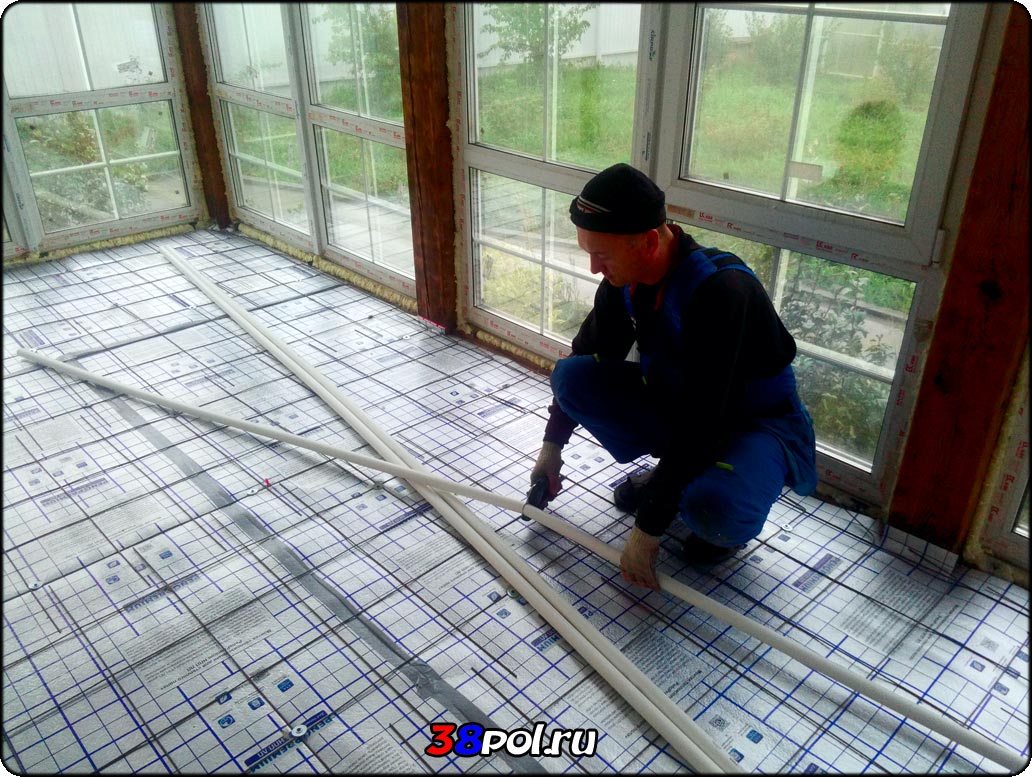

На фото: в помещении, в котором будет тёплый пол, уже выполнены подготовительные работы и наш специалист производит прокладку магистралей отопления к коллектору тёплого пола.
|
 |
Данный этап работ приближается к своему завершению.
|
 |

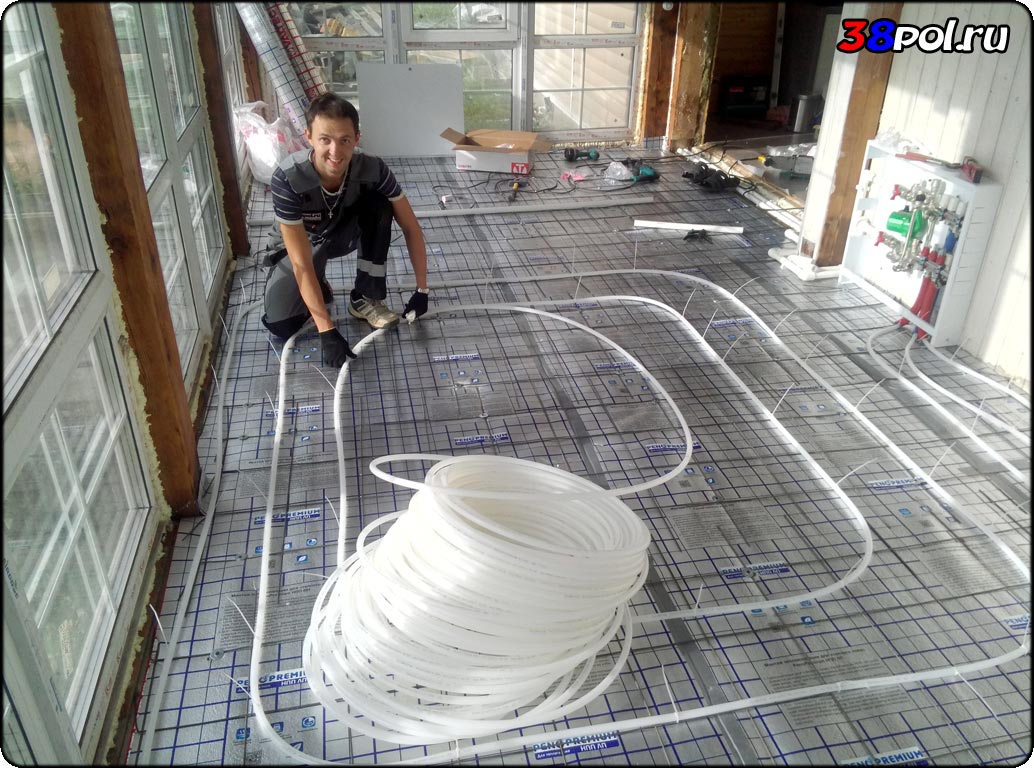

Магистрали проложены и наш второй Мастер выполняет раскладку трубы тёплого пола в этом же помещении.
|
 |
И этот этап тоже завершён.

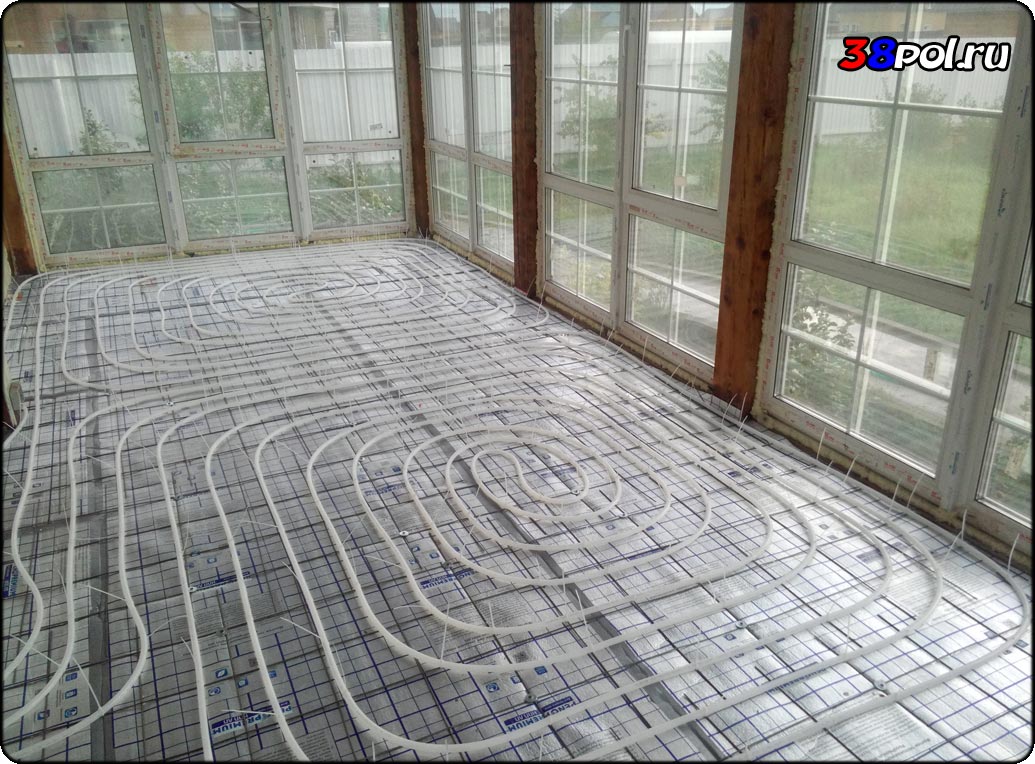

Труба тёплого пола уже ждёт-не дождётся (хотя, конечно, дождётся:)) момента запуска отопления.
|
 |
Оба предыдущих этапа на одном фото:)
Примечание: при использовании насосно-смесительного узла COMBIMIX есть нюанс: из-за разного расположения коробки электроподключения циркуляционного насоса, насос GRUNDFOS можно расположить при монтаже параллельно стене, в то время как с насосом OTGON такой вариант установки на проходит (на фото).
|
 |

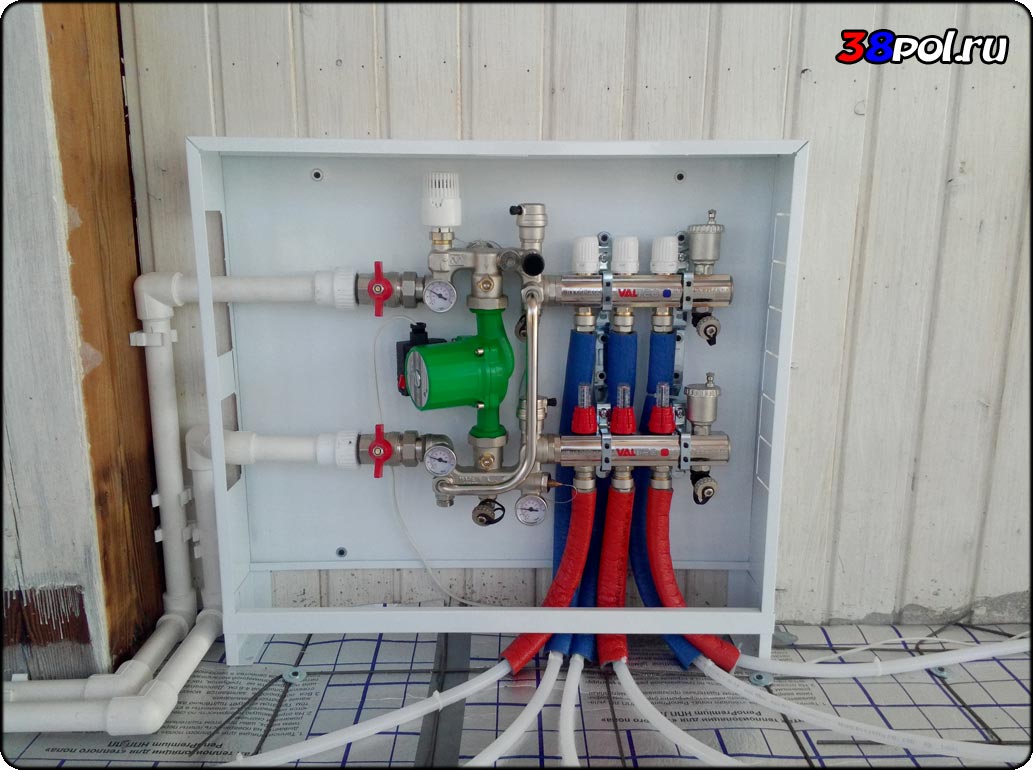

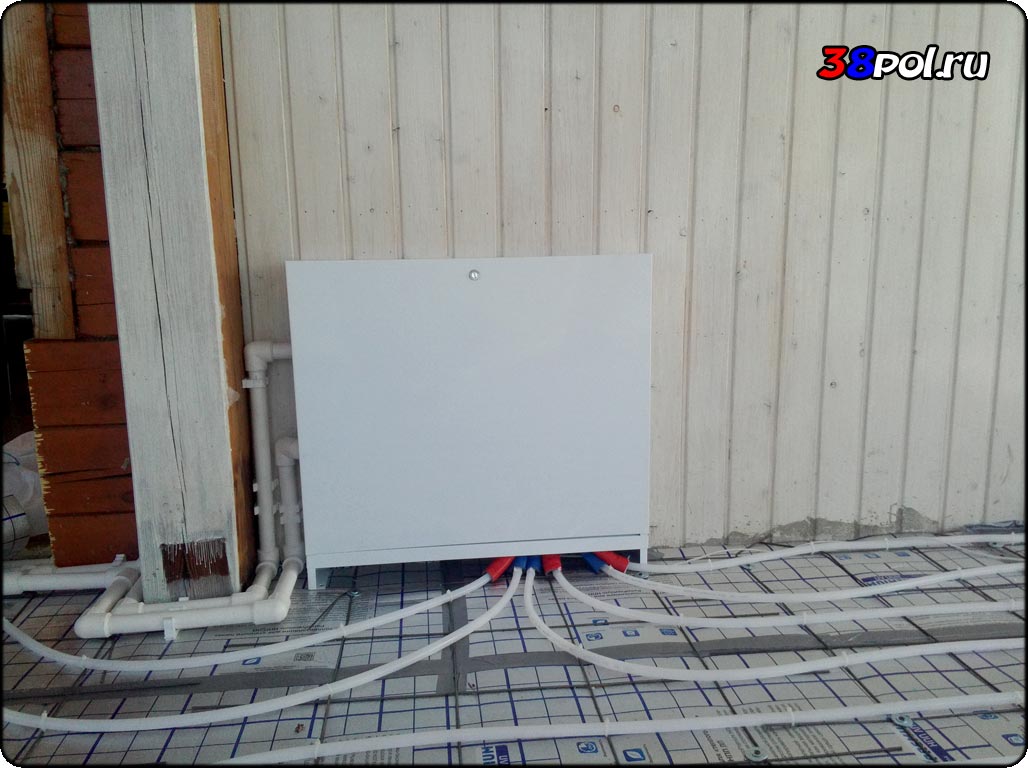

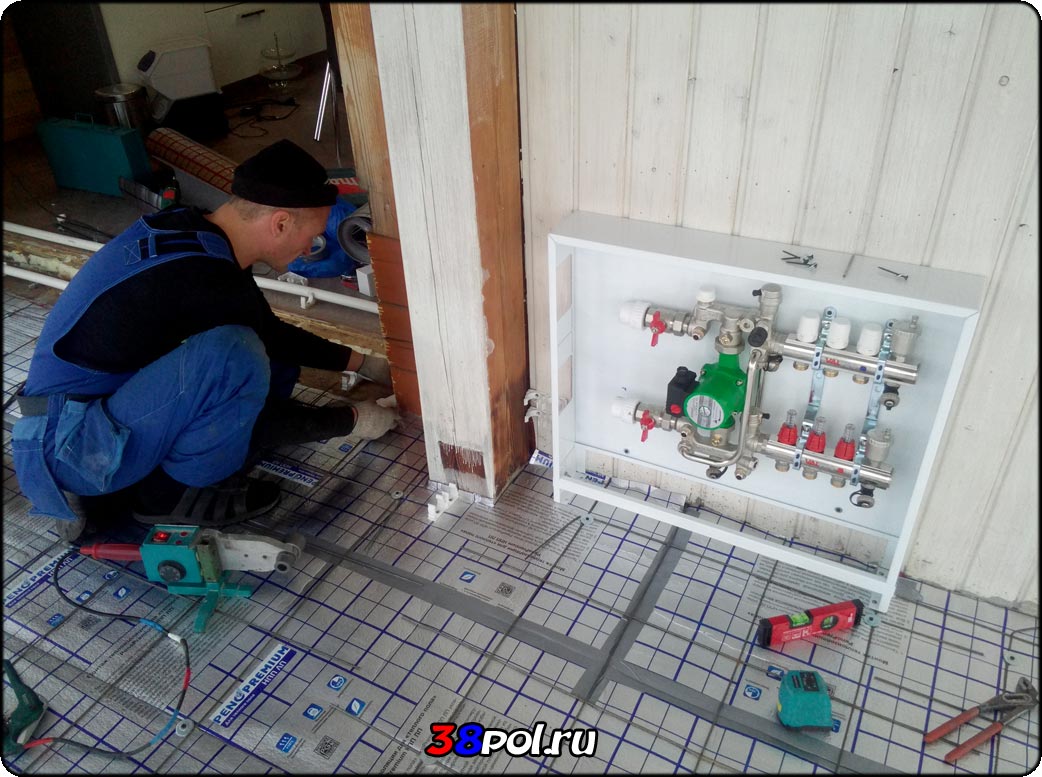

В нашем сегодняшнем случае коллектор тёплого пола располагается внутри наружного шкафа.
|
 |
Параллельно уже описанным выше работам наш третий Мастер производит доводку отопительного узла до ума:
1) Производим правильную установку групп безопасности (предохранительных клапанов).
Для справки (снова и снова:)): между котлом и сбросным клапаном ЗАПРЕЩЕНО монтировать запорно-регулировочную арматуру!
2) Оба котла делаем независимыми друг от друга; с возможностью демонтажа одного котла при работающем втором котле.
3) Разбиваем контура отопления на отдельные ветки.
PS В идеале необходимо в данной системе отопления и одну длинную ветку (одну на два этажа) радиаторного отопления превратить в две независимые (по ветке на этаж).
|
 |

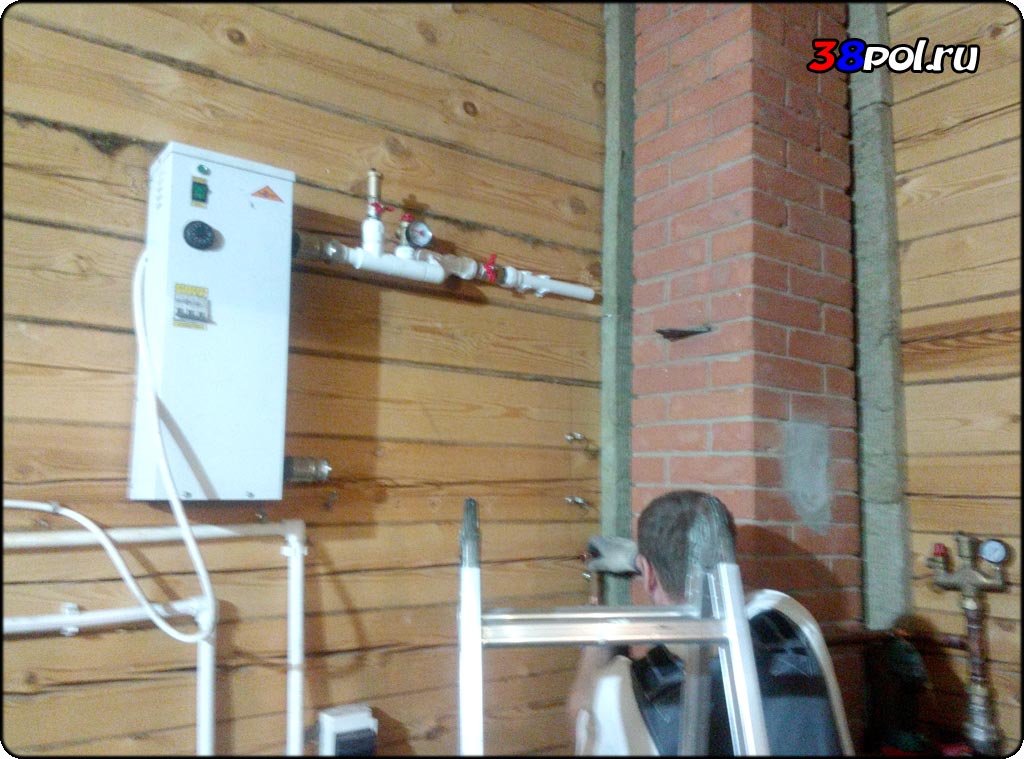

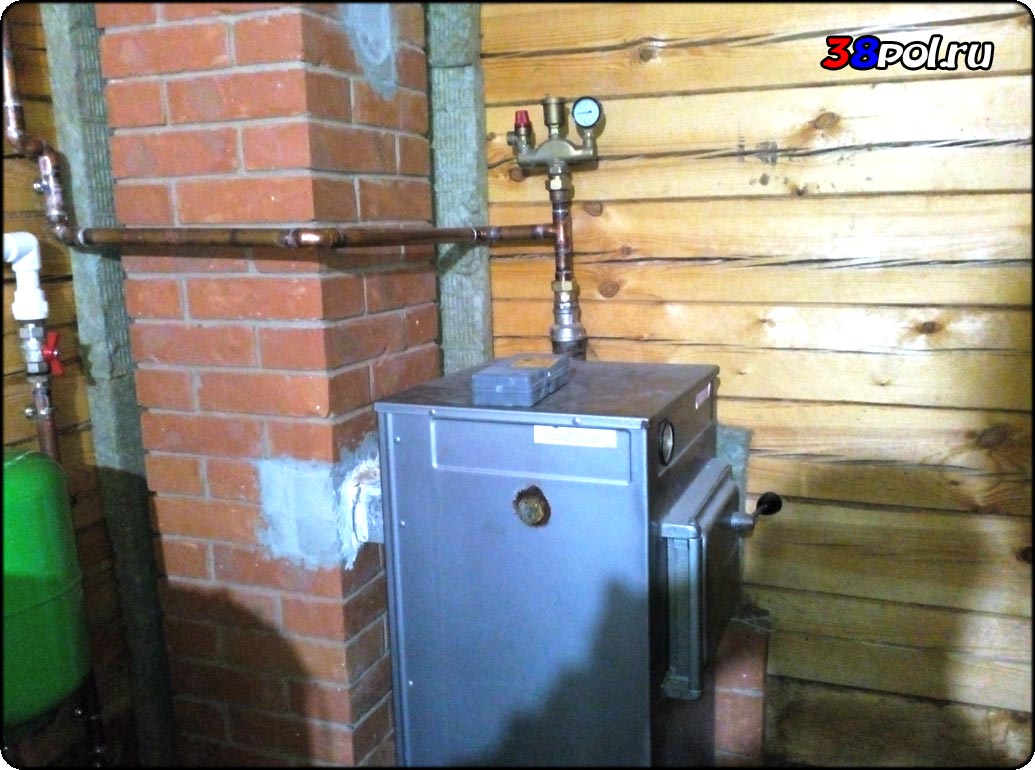

Обвязка твердотопливного котла выполнена.
|
 |

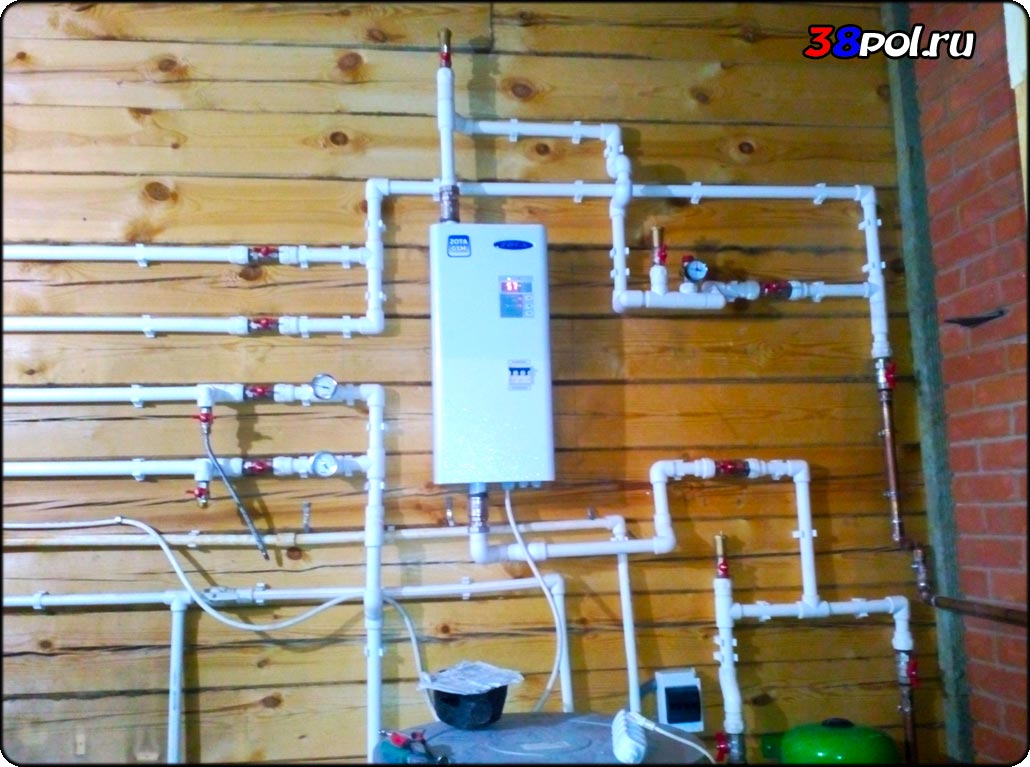

Обвязка электрического котла выполнена.

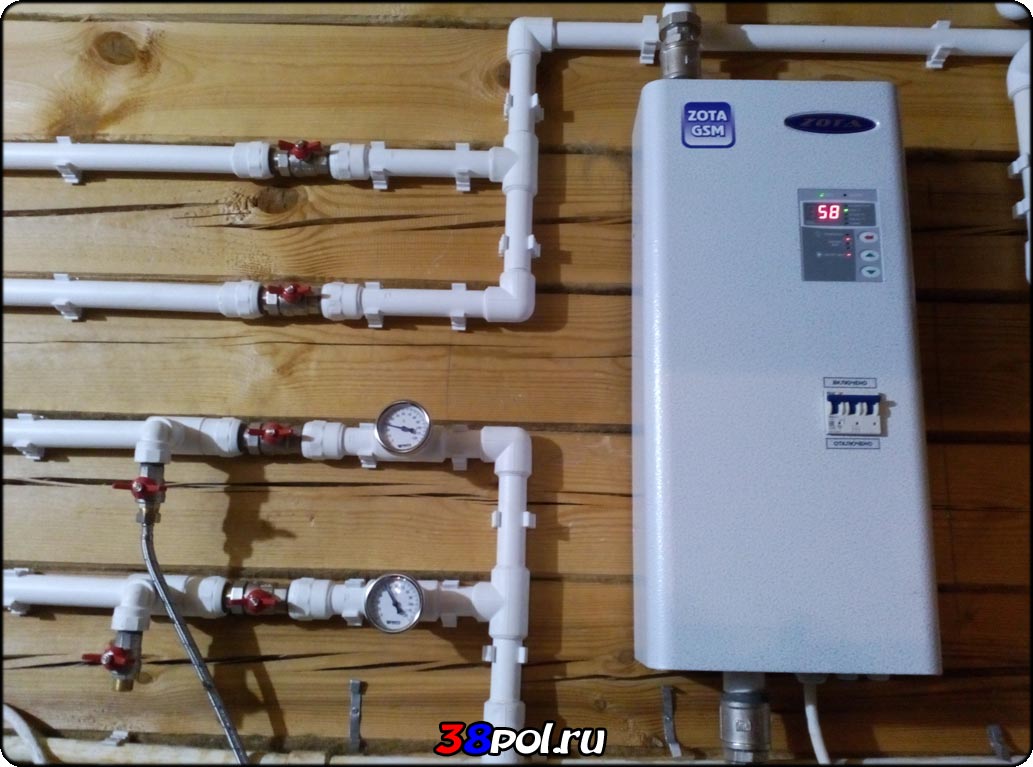

PS У вас возник вопрос: почему на фото показан котёл ZOTA LUX вместо изображённого другого котла двумя фотографиями ранее?:)
Ответ: при запуске выяснилось, что предыдущий котёл неисправен. Поэтому на данный объект нам пришлось приехать и на четвёртый день:) Собственно, подобными элементами неожиданности и отличается монтаж новых систем отопления от переделок уже существующих:)
|
 |
Все работы выполнены. Система отопления запущена. А мы устремляемся к следующему месту нашего творчества, где необходимо выполнить полезную работу :)
|
